临沂铁矿超高水充填使用现场

发布时间:2021-03-19
       山东金玺泰矿业有限公司三选厂正常生产期间每小时产生的尾泥浆400-600m³,含泥量5%-10%。走马岭矿区生产能力120万吨/年,可形成采空区34.6万m³。按照年生产330天计算,每天需要充填的采空区为1048.5m³。每天计划充填时间6小时,每小时需要的充填能力为174.7m³。

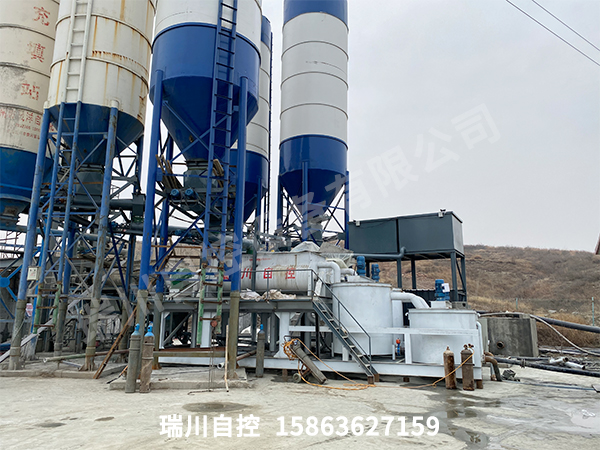

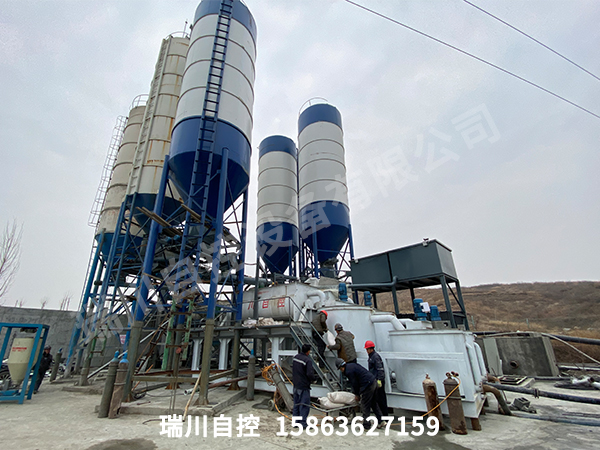

        很显然,如果将尾泥浆全部用来充填,远远超过了井下采空区产生的速度,无法实现采充平衡,同时由于尾泥的浓度过低,也很难起到增加充填体强度的作用。为了解决这一问题,在地面增加一座浓密池,将尾泥浆浓度提高至25%,每小时产生的尾泥浆170m³,可以满足井下充填需求。多余的清水返回选厂重复使用。

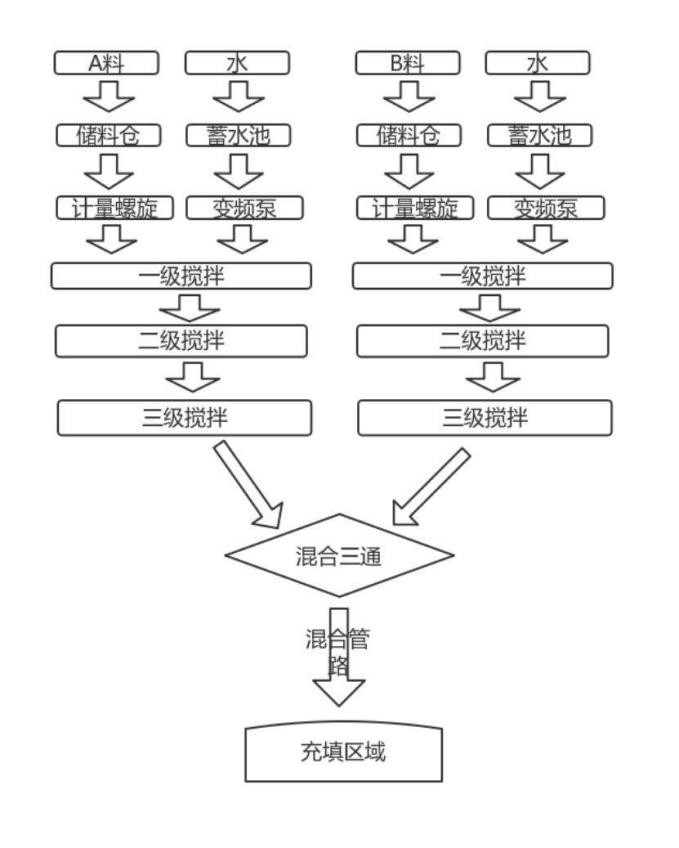

         每条生产线均由搅拌主机、配料装置、卸料装置、气路控制系统、电器控制系统等组成。超高水充填浆体是由 A 料浆体和 B 料浆体在进入充填区之前混合而成,制浆过程为:将称量好的 A 料、B 料及水分别给入 A 料浆体搅拌机、B 料浆体搅拌机,经充分搅拌混合后形成 A料浆体和B料浆体,A料浆体、B料浆体分别储存于其成品储浆装置中;A料浆体、B料浆体按 1:1 的比例分别通过浆体输送设施从成品储浆装置中输送到充填点附近混合,混合后即为超高水充填浆体,进入充填点充填。
